בקצרה: רישוי זמין היא המערכת הממוחשבת של מנהל התכנון שדרכה מגישים ומנהלים כיום בקשות להיתרי בנייה בישראל. את הבקשה מגיש עורך בקשה – אדריכל או מהנדס – ובעל הנכס יכול לעקוב אחר הסטטוס שלה. לכל בקשה נקבע מסלול: מקוצר, מלא או מסלול עם הקלה או שימוש חורג.
מי שמתכנן תוספת בנייה, בית חדש או שינוי בנכס יפגוש את רישוי זמין כבר בשלב הראשון. המערכת החליפה את ההגשה הידנית של גרמושקות מודפסות, ומרכזת במקום אחד את תיק המידע, הבקשה, ההערות של הבודקים, התשלומים וההיתר עצמו. במדריך נסביר מה עושים בה, מי רשאי להגיש, איך עוקבים אחר בקשה ומה גורם לבקשות להיתקע.
מה זה רישוי זמין?
רישוי זמין היא מערכת מקוונת ארצית שמפעיל מנהל התכנון, והיא משמשת את הוועדות המקומיות ואת רשויות הרישוי בכל הארץ. כל שלבי הבקשה להיתר מתועדים בה: הגשת המסמכים והתוכניות, בדיקות התנאים, הערות הבודקים, תשובות עורך הבקשה, דרישות התשלום והפקת ההיתר. היתרון לבעל הנכס הוא שקיפות – אפשר לראות באיזה שלב נמצא התיק ומה עוד חסר, בלי להגיע פיזית למחלקת ההנדסה.
מי מגיש בקשה ברישוי זמין?
את הבקשה עצמה מגיש עורך בקשה – אדריכל או מהנדס רשום שמחזיק בהרשאה מתאימה במערכת. בעל הנכס אינו מעלה את התוכניות בעצמו, אבל הוא חלק מהבקשה: הוא חותם עליה, מקבל עדכונים ויכול לצפות בסטטוס. בפרויקטים מורכבים מצטרפים גם מהנדס קונסטרוקציה, מודד ויועצים, וכל אחד מהם מעלה את חלקו לתיק.
אילו פעולות עושים במערכת?
- בקשה לתיק מידע – המסמך הראשון בהליך, שמרכז את זכויות הבנייה, המגבלות ודרישות הרשות למגרש. ראו גם חוק היתר בנייה העדכני.
- הגשת בקשה להיתר – העלאת התוכניות, המפה המצבית, החישובים והמסמכים הנדרשים. פירוט המסמכים במדריך טופס היתר בנייה.
- מענה להערות – הבודקים רושמים דרישות תיקון, ועורך הבקשה מעלה תוכניות מתוקנות.
- תשלומים – אגרות, היטלי פיתוח ולעיתים היטל השבחה. על הרכיבים במדריך כמה עולה היתר בנייה.
- הפקת היתר ומעקב עד תעודת גמר – כולל תנאים לתחילת עבודות ובקרת ביצוע.

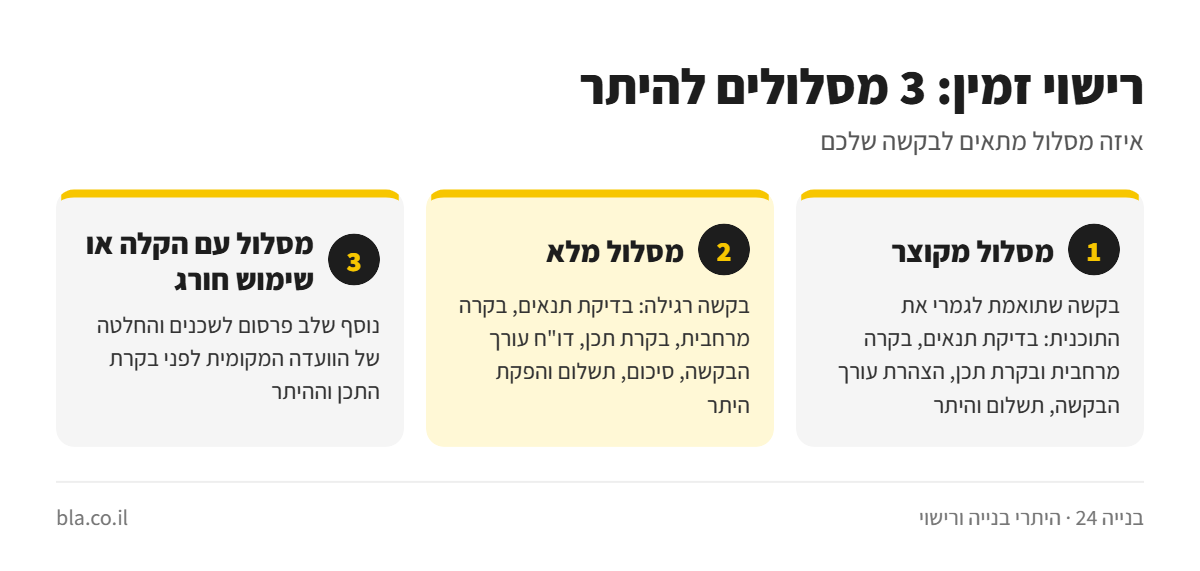

מה ההבדל בין המסלולים ברישוי זמין?
המסלול נקבע לפי אופי הבקשה, ומשפיע ישירות על משך הטיפול:

| מסלול | מתי מתאים | שלבים עיקריים | משך משוער |
|---|---|---|---|
| מקוצר | בקשה שתואמת לחלוטין את התוכנית, בלי הקלות | בדיקת תנאים, בקרה מרחבית ובקרת תכן, הצהרת עורך, תשלום והיתר | 45 עד 90 ימי עסקים |
| מלא | בקשה רגילה שאינה עומדת בתנאי המסלול המקוצר | בדיקת תנאים, בקרה מרחבית, בקרת תכן, דו"ח עורך, סיכום, תשלום והיתר | בדרך כלל 8 חודשים עד שנה וחצי |
| עם הקלה או שימוש חורג | בקשה שסוטה מהתוכנית או משנה שימוש | פרסום לשכנים, החלטת ועדה מקומית ואז בקרת תכן, תשלום והיתר | ארוך מהמסלול המלא, לפי ההתנגדויות |
משכי הזמן בטבלה הם הערכות שמופיעות גם במדריך חוק היתר בנייה, והם משתנים לפי העומס בוועדה ואיכות התיק. בקשה עם שימוש חורג עוברת תמיד את שלב הפרסום וההחלטה של הוועדה.
איך עוקבים אחר סטטוס בקשה להיתר?
- מבקשים מעורך הבקשה את מספר הבקשה במערכת, או מכינים את פרטי הגוש והחלקה.
- נכנסים לאזור הצפייה במערכת או לאתר ההנדסה של הרשות המקומית.
- בודקים באיזה שלב התיק נמצא – קליטה, בדיקת תנאים, בקרה, דיון בוועדה, עמידה בתנאים או הפקת היתר.
- קוראים את הערות הבודקים: הן מסבירות בדיוק מה חסר ומה צריך לתקן.
כדי לבדוק אם קיים צו הריסה על נכס, יש מדריך נפרד: איתור צו הריסה ברישוי זמין. לבדיקת היתרים ישנים לפני רכישה ראו בדיקת היתר בנייה.
למה בקשות נתקעות ברישוי זמין?
רוב העיכובים לא נובעים מהמערכת אלא מהתיק. הסיבות הנפוצות:
- מסמכים חסרים או לא עדכניים – מפת מדידה ישנה, חתימות חסרות או אישור גורם שלא צורף.
- אי התאמה לתוכנית – חריגה מקו בניין או מאחוזי בנייה מעבירה את הבקשה למסלול עם הקלה.
- חריגות קיימות בנכס – בנייה ישנה בלי היתר חייבת להיות מוסדרת כחלק מהבקשה.
- סבבי תיקונים – כל תשובה חלקית להערות מחזירה את התיק לתור.
לכן ההכנה מראש חוסכת הכי הרבה זמן: תיק מידע עדכני, בדיקת ההיתר המקורי מול המצב בשטח ותכנון שנשאר בתוך הזכויות. כך גם תוספת בנייה קטנה יכולה לעבור במסלול המקוצר.
עודכן: 01.10.2026
שאלות נפוצות
מה זה רישוי זמין?
רישוי זמין היא המערכת הממוחשבת של מנהל התכנון להגשה ולניהול של בקשות להיתרי בנייה. כל שלבי הבקשה, מתיק המידע ועד הפקת ההיתר, מתועדים בה.
האם בעל הנכס יכול להגיש בקשה בעצמו?
לא. את הבקשה מגיש עורך בקשה – אדריכל או מהנדס רשום. בעל הנכס חותם על הבקשה ויכול לעקוב אחר הסטטוס שלה.
כמה זמן לוקח היתר במסלול המקוצר?
במסלול המקוצר ההליך עשוי לקחת 45 עד 90 ימי עסקים, בתנאי שהבקשה תואמת לחלוטין את התוכנית ואינה כוללת הקלות.
איך יודעים באיזה שלב נמצאת הבקשה?
לפי מספר הבקשה או פרטי הגוש והחלקה, באזור הצפייה במערכת או באתר ההנדסה של הרשות. שם מופיעים השלב הנוכחי והערות הבודקים.
למה הבקשה שלי חזרה לתיקונים?
בדרך כלל בגלל מסמך חסר, אי התאמה לתוכנית או חריגה קיימת בנכס. הערות הבודקים במערכת מפרטות מה בדיוק צריך לתקן.
