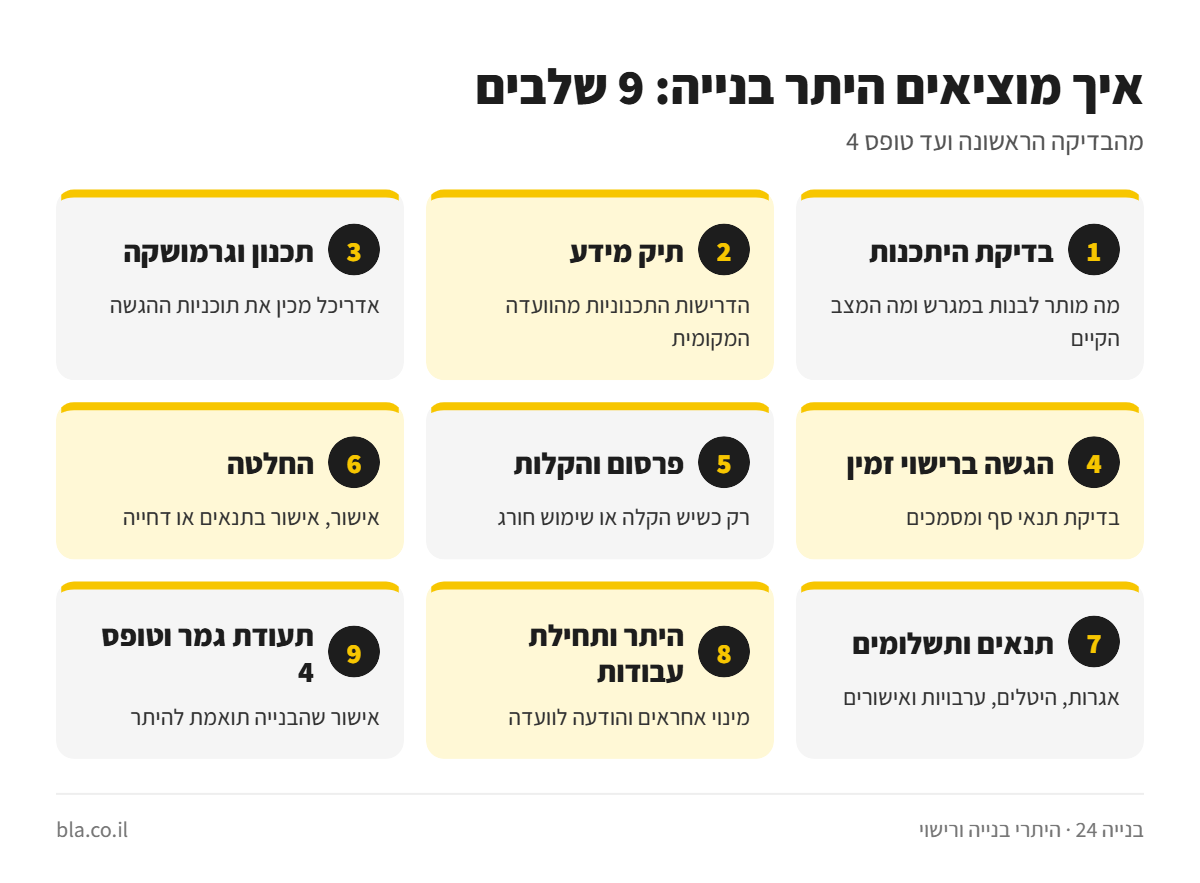

בקצרה: כדי להוציא היתר בנייה עוברים 9 שלבים: בדיקת היתכנות, תיק מידע, תכנון וגרמושקה, הגשה ברישוי זמין, פרסום כשיש הקלה, החלטה, תנאים ותשלומים, הוצאת ההיתר ובסוף תעודת גמר. במסלול המקוצר ההחלטה מתקבלת בתוך 45 עד 90 ימי עסקים, ובמסלול מלא ההליך נמשך בדרך כלל 8 חודשים עד שנה וחצי.
הוצאת היתר בנייה נשמעת לרבים כמו מבוך בירוקרטי, אבל כשמבינים את הסדר הנכון של השלבים, התהליך הופך לצפוי ומנוהל. במדריך הזה נעבור על שלבי הוצאת היתר בנייה בישראל לפי מערכת הרישוי הנוכחית – מבדיקת ההיתכנות ותיק המידע, דרך ההגשה במערכת רישוי זמין, ועד תעודת הגמר וטופס 4.

שלב 1: בדיקת היתכנות
לפני שמשקיעים בתכנון, כדאי לבדוק מה בכלל מותר לבנות במגרש: התוכניות החלות (תב"ע), זכויות הבנייה, קווי הבניין והמצב הרישויי של המבנה הקיים. זה גם השלב לבדוק אם קיימות חריגות קודמות – ראו בדיקת היתר בנייה. חריגה ישנה שלא טופלה עלולה לעכב את כל הבקשה החדשה.
כדאי לבדוק גם אם העבודה בכלל דורשת היתר. חלק מהעבודות פטורות מהיתר ומחייבות דיווח בלבד.
שלב 2: מה זה תיק מידע ולמה הוא חובה?
תיק המידע הוא מסמך שהוועדה המקומית מוציאה לבקשת בעל הנכס או מטעמו. הוא מרכז את המידע התכנוני הרלוונטי למגרש: התוכניות החלות, ההנחיות המרחביות, הדרישות להגשה, האישורים הנדרשים מגורמים שונים ואומדן ראשוני של אגרות והיטלים. הבקשה לתיק מידע מוגשת בדרך כלל במערכת רישוי זמין, והוועדה נדרשת להשיב בתוך פרק זמן שנקבע בתקנות.
שלב 3: תכנון וגרמושקה
על בסיס תיק המידע, האדריכל או ההנדסאי מכין את הבקשה: מפת מדידה עדכנית, תוכניות, חתכים וחזיתות (הגרמושקה), חישובי שטחים ונספחים לפי הצורך. במקביל נאספות חתימות בעלי הזכויות ואישורי יועצים – קונסטרוקציה, בטיחות, נגישות, ולעיתים פיקוד העורף בבנייה של ממ"ד.
שלב 4: הגשת הבקשה במערכת רישוי זמין
הבקשה להיתר מוגשת באופן מקוון במערכת רישוי זמין. לאחר ההגשה נערכת בדיקת תנאי סף – האם הוגשו כל המסמכים הנדרשים. בקשה חסרה תוחזר להשלמה, ולכן כדאי להקפיד על תיק מלא כבר בהגשה הראשונה.
שלב 5: מתי נדרש פרסום לשכנים?
אם הבקשה כוללת הקלה מהתוכנית או שימוש חורג, נדרש פרסום והודעה לשכנים ולבעלי עניין, שיכולים להגיש התנגדויות. בקשה שתואמת את התוכנית במלואה עוברת בדרך כלל מהר יותר.
שלב 6: תוך כמה זמן מתקבלת החלטה?
רשות הרישוי או הוועדה המקומית דנה בבקשה ומחליטה לאשר אותה, לאשר בתנאים או לדחות. התקנות קובעות פרקי זמן להחלטה: במסלול הרישוי המקוצר, המיועד לבקשות פשוטות כמו תוספות בנייה קטנות, הזמנים קצרים יותר – בסדר גודל של כ-45 ימים – ובמסלול הרגיל ארוכים יותר, בסדר גודל של כ-90 ימים. בפועל, ההליך כולו עשוי להימשך זמן רב יותר בגלל סבבי תיקונים ותיאומים.
שלב 7: מילוי תנאים ותשלומים
לאחר ההחלטה יש למלא את התנאים להוצאת ההיתר: תשלום אגרות בנייה והיטלי פיתוח, תשלום או הסדר של היטל השבחה אם חל, הצגת ערבויות ואישורים נוספים. פירוט מלא של רכיבי העלות תמצאו במדריך כמה עולה היתר בנייה.
שלב 8: הוצאת ההיתר ותחילת עבודות
עם השלמת התנאים מונפק ההיתר. לפני תחילת העבודה יש למנות אחראים לביצוע (קבלן רשום, מהנדס לביקורת על הביצוע) ולהודיע לוועדה על תחילת העבודות. להיתר יש תוקף מוגבל בזמן, ואם העבודות לא מתחילות או לא נמשכות כנדרש, ייתכן שיהיה צורך לחדש אותו.
שלב 9: תעודת גמר וטופס 4
בסיום הבנייה מגישים בקשה לתעודת גמר, ובבנייה למגורים גם לטופס 4 – האישור לחיבור המבנה לתשתיות ולאכלוסו. רק כשהבנייה תואמת את ההיתר ניתן לקבל אותם. פרטים נוספים במדריך טופס היתר בנייה.
כמה זמן לוקח לקבל היתר בנייה?
משך ההליך הכולל תלוי בעיקר במסלול: בקשה שתואמת לחלוטין את התוכנית יכולה לעבור במסלול המקוצר בתוך 45 עד 90 ימי עסקים מרגע ההגשה, ובקשה במסלול מלא נמשכת בדרך כלל 8 חודשים עד שנה וחצי. לזה מצטרף זמן ההכנה לפני ההגשה. כך מתחלק הזמן בבקשה טיפוסית:
| שלב | זמן משוער | מה משפיע על הזמן |
|---|---|---|
| בדיקת היתכנות ותכנון ראשוני | חודש עד חודשיים | מורכבות המגרש והמצב הקיים |
| הכנת תיק שרטוטים ויועצים | חודשיים עד ארבעה חודשים | היקף הפרויקט ומספר היועצים |
| פרסום והמתנה להתנגדויות | כחודשיים, כשנדרש | רק בבקשה עם הקלה או שימוש חורג |
| טיפול והחלטה – מסלול מקוצר | 45 עד 90 ימי עסקים | בקשה שתואמת לגמרי את התוכנית |
| טיפול והחלטה – מסלול מלא | בדרך כלל 8 חודשים עד שנה וחצי | עומס בוועדה וסבבי תיקונים |
הזמנים הם הערכות כלליות, והם משתנים בין רשויות ולפי העומס בוועדה. הדרך הבטוחה לקצר אותם היא תיק שלם מההתחלה – כל סבב תיקונים מחזיר את הבקשה לתור.
אילו טעויות מעכבות את ההיתר?
- הגשת תיק חסר, שגורר החזרה להשלמות.
- התעלמות מחריגות בנייה קיימות במבנה – ראו העונשים על חריגות בנייה.
- תכנון שאינו תואם את התב"ע ומחייב הקלות מיותרות.
- חוסר תיאום עם שכנים, שמוביל להתנגדויות.
- תחילת עבודות לפני קבלת ההיתר – עבירת בנייה לכל דבר.
עודכן: 01.10.2026
שאלות נפוצות
כמה זמן לוקח לקבל היתר בנייה?
במסלול המקוצר, לבקשה שתואמת לחלוטין את התוכנית, 45 עד 90 ימי עסקים מרגע ההגשה. במסלול מלא בדרך כלל 8 חודשים עד שנה וחצי, ועוד זמן ההכנה של התיק לפני ההגשה.
איך מוציאים היתר בנייה?
בודקים היתכנות, מוציאים תיק מידע, מתכננים ומכינים גרמושקה, מגישים ברישוי זמין, ממלאים תנאים ומשלמים אגרות – ואז ההיתר מונפק. בסיום הבנייה מבקשים תעודת גמר וטופס 4.
האם חייבים אדריכל כדי להגיש בקשה?
הבקשה מוגשת על ידי עורך בקשה בעל הסמכה מתאימה – אדריכל או מהנדס, ובבקשות מסוימות גם הנדסאי – לפי היקף הבנייה.
מה ההבדל בין היתר בנייה לתעודת גמר?
ההיתר מאפשר להתחיל לבנות. תעודת הגמר מאשרת שהבנייה הושלמה בהתאם להיתר, והיא תנאי לחיבור קבוע לתשתיות.
למה הבקשה להיתר מתעכבת?
בדרך כלל בגלל מסמכים חסרים, תכנון שחורג מהתוכנית ומעביר את הבקשה למסלול עם הקלה, חריגות קיימות בנכס או תשובות חלקיות להערות הבודקים.
לסיכום
כשעובדים לפי הסדר – בדיקת היתכנות, תיק מידע, תכנון, הגשה, החלטה, תשלומים, ביצוע ותעודת גמר – תהליך הוצאת ההיתר הופך לצפוי ומהיר יותר. לליווי בכל שלבי התהליך פנו לבנייה 24.
המידע במאמר הוא כללי ואינו מהווה ייעוץ משפטי. פרקי הזמנים והדרישות עשויים להשתנות בין רשויות ובעקבות תיקוני חקיקה.
רוצים לדעת באיזה מסלול תעבור הבקשה שלכם וכמה זמן היא תיקח? צוות בנייה 24 בודק היתכנות, מכין את התיק ומלווה את הבקשה עד ההיתר. השאירו פרטים לבדיקה ראשונית או קראו מדריכים נוספים בבלוג או עוד על ליווי בהיתרי בנייה.
